預算部主要負責工程項目的預算、決算、成本控制、成本核算、工程款的結算與支付等工作,對工程項目進行有效的成本控制和成本核算。
那我們今天就簡單來說一說預算員在工程項目中的計算“禁忌”。
一、構件間寄生關系原理
遵循工程的特點和習慣,我們可以把構件分成三類,一類是骨架構件,如柱、墻、梁,二類是骨架構件的寄生構件,如門窗、過梁、圈梁、磚基,條基、墻柱面裝飾,三類是“平面構件”,如樓板、地面、頂棚等。
骨架構件需精確定位,是依附于圖紙定位軸線的構件。寄生構件是寄生在骨架構件上的。在實際工程中,如果沒有墻體,不可能存在門窗,門窗就是寄生在墻體上的構件。平面構件是依附于平面的構件。例如,樓板是由墻體或梁圍成的封閉形區域。同樣,房間、頂棚、樓地面也是由墻體圍成的封閉區域。
構件屬性就是指工程量計算必需的構件信息。構件屬性主要分為四類:
(1) 物理屬性:主要是構件的標識信息,如構件編號、自定義名稱、材質等;
(2) 幾何屬性:主要指與構件本身幾何尺寸有關的數據信息,如長度、高度、面積、體積、斷面形狀等;
(3) 擴展幾何屬性:是指由于構件的空間位置關系而產生的數據信息,如工程量的調整值等;
(4) 定額屬性:主要記錄著該構件的工程做法,即套用的相關定額信息,也就是構件有關工程量輸出、計算規則。
2. 構件間扣減關系原理
(1) 精確扣減原理
工程千姿百態,構件層次、搭接錯綜復雜,如何保證計算結果準確?要靠對計算規則、扣破關系的理解。對構件間的嵌人情況、相關情況出現的“重合”點必須進行精確扣減,這樣才能保證工程量計算結果的準確。在處理扣減關系中,要牢記相交的兩個構件,一邊扣除,另一邊必須不扣除,如梁扣柱,柱就不能再扣梁,否則,互扣就少算交叉了。
(2) 模糊扣減原理
工程量計算工作不像做導彈,必須毫無偏差,它總是在計算準確與完成計量所需付出的成本之間尋求平衡。在計算規劃的設置上,對一些細微的量計算規則做了一些模糊,從而在保證整體計量精度的基礎上簡化了工程量計算工作。
比如:0.3m2以內的孔洞在計算工程量時通常是不扣除的;計算內墻抹灰面積時,不扣除踢腳線、門窗內側壁亦不增加。

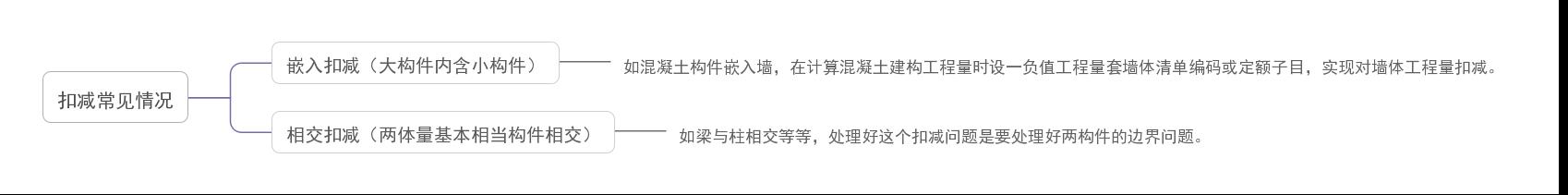

(2)常見扣政情形及處理
A:常見情況及處理方法
B:相交構件間邊界的界定
界定構件間邊界時,以下原則應注意把握:
①工程量最小原則
a 、構件拆分最少原則
如兩堵磚墻相遇,計算時邊界如何考慮呢?如圖所示:
我們?cè)谟?jì)算這兩段墻時,可以拆分為以下兩種邊界方案。
兩堵墻相交由以上兩圖可知,按拆分方案1,共拆分為2個墻段, a 與 b 均保持完整。
按拆分方案2,共拆分成了3個墻段,b被拆分成了兩段。顯然采用拆分方案2形成了多個墻段,計算工程量時顯示增加了列式的負擔。
我們應采用方案1拆分墻段最少的情況。
b 、取厚優先
較厚的構件與較薄的構件相交,較厚的構件拉通,保持完整性。
c 、外墻優先
外増與內墻相交,外墻拉通,保持完整性。
d 、墻長優先
同厚度墻相交,長度較長的墻拉通,保持完整性。
②主導構件優先原則
在處理扣減關系中,必須明確相交的兩個構件中“扣減與被扣減”的關系,哪個構件處于主導地位,應確保其完整性,它不被扣減,與其相交的其他構件全被扣減。如柱,一般都是先施工的,要確保其完整性。因而扣減時,計算柱工程量時,不扣板、梁、墻等與柱相交部分的量,柱拉通計算(即相交部分的量計人柱),而其他板、梁、墻等構件的扣減扣柱。
4、 量層原理
工程量計算原本比較簡單,假如單獨給出一個構件,相信就是初學者許多人也都能算得很明白。工程量計算的復雜,正是因?yàn)檫@些構件組成一個整體,構件間相互交錯與相互嵌人,使許多工程量計算者對構件間的邊界界定不清,對構件間互相嵌入的扣減關系理不出頭緒,對分布在不同頁圖紙上的工程量沒有整體考慮和把握能力,這些情況要求工程量計算人員除了熟練掌握工程量計算規則,加強實際操作能力的訓練外,還要建立起對各種圖上構件的條件反射能力。
工程量計算是一項高級智能活動,計算工程量的原始數據是造價師對設計圖紙、設計變更資料、現場踏勘情況、實際施工工藝及其他復雜因素綜合分析后獲取的,計算結果又需要根據這些復雜因素綜合分析后做分類統計處理。
比如很多人計算墻體時,總是根據定額順序,先算120墻在圖紙上找一遍,再算240墻在圖紙上找一追………直到把所有墻算完。如果我們反過來,按照?qǐng)D紙順序,搜索一遍,把所有的墻一一列出,最后再匯總計算,是不是就方便多了呢?
當然匯總統計的時候會稍微麻煩點,但如果利用電腦做剩余的工作就不存在匯總統計這個問題了。再如計算電纜、上下水管等工程量時,有人總是一種規格一種規格地計算,這樣不可避免地重復翻閱圖紙,如果反過來按照?qǐng)D紙順序搜案一遍,把逐個系統的管線一列出,最后再匯總計算是不是方便許多了呢?預算員如果沒有跟隨工程施工,工程量按施工順序、定額順序來算,涉及一會按定額子目(或清單編碼)順序計算工程量造成的直接后果是遺漏項目。
工程千姿百態,構件層次、搭接錯綜復雜,如何才能保證計算結果準確?對圖紙的清晰了解及現場的經驗、計算規則等都是極其重要的。
